El 13 de abril, la Corporación General de Electricidad del Sur (EVNSPC) proporcionó información detallada sobre la implementación de proyectos para garantizar el suministro de electricidad para el desarrollo socioeconómico de la zona económica especial de Phu Quoc y la Cumbre APEC 2027.
Estado actual del suministro eléctrico en Phu Quoc
Según EVNSPC, actualmente, la zona especial de Phu Quoc está recibiendo electricidad de 2 fuentes de 110kV: la subestación (TBA) de 110kV Phu Quoc (2x63MVA) a través del cable submarino Ha Tien - Phu Quoc y la subestación de 110kV Nam Phu Quoc (2x63MVA) a través de la línea de 220kV Kien Binh - Phu Quoc. Sin embargo, estas 2 fuentes no están conectadas entre sí, si una de las dos fuentes tiene un problema, afectará el trabajo de garantizar el suministro de electricidad en la zona.
Con el fin de garantizar un suministro eléctrico seguro y confiable para la zona económica especial de Phu Quoc, garantizando el suministro eléctrico para servir a la Cumbre APEC 2027, EVNSPC ha invertido proactivamente y está implementando la construcción de proyectos de red eléctrica: Subestación de 220kV Phu Quoc, Línea de 110kV Phu Quoc - Norte de Phu Quoc, Línea de 110kV Phu Quoc - Sur de Phu Quoc.

Después de completar los proyectos de las líneas eléctricas de 110kV Phú Quốc - Bắc Phú Quốc y Phú Quốc - Nam Phú Quốc, la subestación de 110kV Bắc Phú Quốc recibirá energía de 110kV y garantizará N-1, elevando la capacidad total de suministro eléctrico de toda la Zona Económica Especial a 315 MVA, garantizando un suministro eléctrico seguro y confiable para servir a la Cumbre APEC 2027 y las necesidades de desarrollo económico y de vida de las personas en la isla.
Situación de la implementación de proyectos eléctricos clave en Phu Quoc

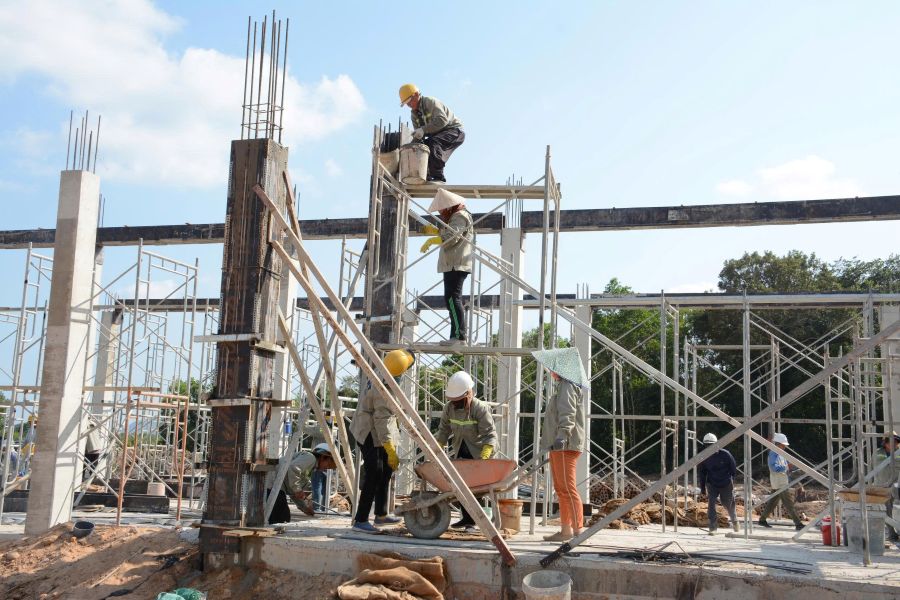

Determinando que las 3 obras de la subestación de 220kV Phu Quoc, la línea de 110kV Phu Quoc - Bac Phu Quoc y la línea de 110kV Phu Quoc - Nam Phu Quoc son proyectos clave, de gran importancia para la seguridad energética y el desarrollo socioeconómico de la Zona Económica Especial de Phu Quoc, especialmente para servir a la Cumbre APEC 2027.
En los últimos tiempos, EVNSPC, la Junta de Gestión de Proyectos Eléctricos del Sur y las unidades relacionadas, junto con los contratistas de construcción, han priorizado la concentración de todos los recursos, acelerando el progreso de la construcción de estos proyectos. En particular, desde que se iniciaron los proyectos hasta ahora, los líderes de EVNSPC han estado presentes regularmente en el sitio de construcción para inspeccionar y supervisar el progreso de la construcción; tienen reuniones de trabajo continuas, informando a los líderes del Comité Popular Provincial de An Giang, la Zona Económica Especial de Phu Quoc sobre el progreso de la construcción, las soluciones para eliminar las dificultades y obstáculos con el fin de acelerar el progreso del proyecto; especialmente las barreras y obstáculos en el trabajo de compensación y liberación del sitio.
Por parte de la provincia de An Giang, el camarada Secretario del Comité Provincial del Partido ha dado muchas directivas directas; el Comité Popular Provincial también ha emitido un Plan para coordinar la implementación con EVNSPC y establecer un Comité Directivo para proyectos y obras eléctricas en la provincia y asignó al camarada Vicepresidente Permanente del Comité Popular Provincial como Jefe del Comité.
El Comité Popular Provincial de An Giang ha dirigido a los departamentos, juntas, sectores y al Comité Popular de la Zona Económica Especial de Phu Quoc para que elaboren planes detallados para cada proyecto, cada ubicación de los cimientos de los pilares, vinculen la responsabilidad de los jefes y movilicen a todo el sistema político de base para que participe; los departamentos, juntas, sectores y el Comité Popular de la Zona Económica Especial de Phu Quoc también han brindado apoyo y coordinación estrecha con el sector eléctrico para eliminar las dificultades y los obstáculos.

Sin embargo, actualmente los 3 proyectos todavía enfrentan muchas barreras y dificultades en el trabajo de compensación y limpieza del sitio, lo que plantea el riesgo de afectar el retraso en el progreso de la finalización según el plan. La razón es que las líneas eléctricas son bastante largas con muchas ubicaciones de postes, lo que afecta a muchas organizaciones y hogares; el volumen de trabajo de medición y estudio de campo es grande, mientras que la fuerza de los funcionarios que realizan el trabajo de limpieza del sitio y compensación es limitada. Las políticas de precios de compensación según el marco regulatorio del Estado en algunas ubicaciones son más bajas que los precios del mercado, lo que lleva a que la gente no esté de acuerdo y las quejas se prolonguen.
Además, los cambios en los procedimientos y las fluctuaciones de la tierra también hacen que el trabajo de gestión en algunas áreas todavía enfrente muchas dificultades y limitaciones; la revisión, corrección y actualización oportuna de las fluctuaciones de la tierra también han generado muchas barreras y obstáculos; algunas parcelas de tierra compradas y vendidas, el cambio de propietario también causa muchas dificultades para el trabajo de movilización y entrega del sitio... Además, el proyecto de la línea eléctrica 110 kV Phu Quoc - Bac Phu Quoc tiene 24 ubicaciones atascadas debido a que no hay una decisión sobre el cambio de propósito del uso de la tierra forestal;...
Para las 3 obras anteriores, actualmente EVNSPC y los contratistas están y están listos en términos de mano de obra, materiales, vehículos y equipos para comenzar la construcción; las obras tendrán terreno hasta donde se despliegue la construcción hasta allí, decididos a llevar los proyectos a la meta a tiempo de acuerdo con las directivas del Gobierno, el Comité Popular Provincial de An Giang y el Grupo Eléctrico de Vietnam.
