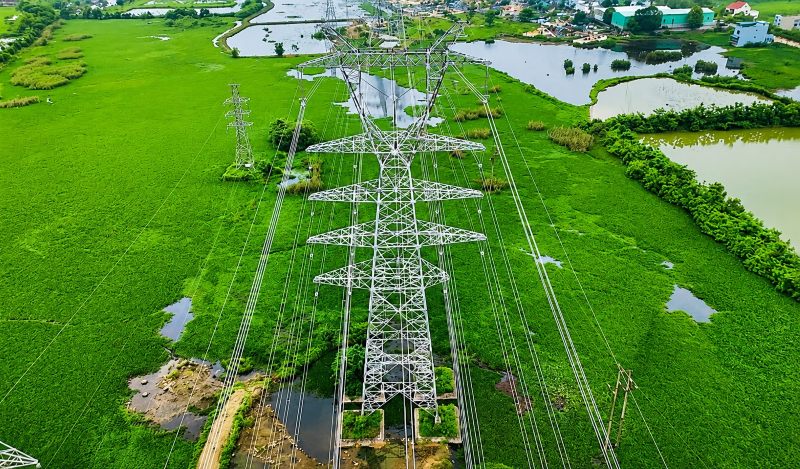

A las 11:35 del 26 de julio de 2026, la Corporación Nacional de Transmisión de Electricidad (EVNNPT), la Junta de Gestión de Proyectos de Obras Eléctricas del Norte (NPMB) en coordinación con la Compañía de Responsabilidad Limitada Unipersonal de Operación de Sistemas Eléctricos y Mercado Nacional de Electricidad (NSMO) energizaron con éxito todo el Proyecto de línea de 500/220kV Nho Quan - Phu Ly - Thuong Tin.
Este es uno de los proyectos clave de transmisión de energía en la región norte.
El proyecto es invertido por EVNNPT, NPMB gestiona y opera en nombre del inversor. Una vez finalizado, el proyecto es entregado a la Compañía de Transmisión de Electricidad 1 para su recepción y gestión operativa.
Aumentar la vinculación del sistema de transmisión de energía
La línea de 500/220kV Nho Quan - Phu Ly - Thuong Tin tiene una longitud de unos 80 km y atraviesa las provincias de Ninh Binh, Phu Tho y la ciudad de Hanoi.
El proyecto se construye con una escala de líneas eléctricas mixtas de 500kV y 220kV, conectando la subestación de 500kV Nho Quan, la subestación de 220kV Phu Ly y la subestación de 500kV Thuong Tin.
Según EVNNPT, el proyecto tiene la tarea de mejorar la capacidad de conexión del eje de transmisión de 500kV Nho Quan - Thuong Tin, mejorar la calidad de la tensión y mejorar la capacidad de transmisión de energía de las fuentes de energía al centro de carga del norte.
El proyecto también mejora la capacidad de suministro de energía a la subestación de 220kV Phu Ly, satisfaciendo las crecientes necesidades de carga de la provincia de Ninh Binh, la ciudad de Hanoi y las localidades vecinas.

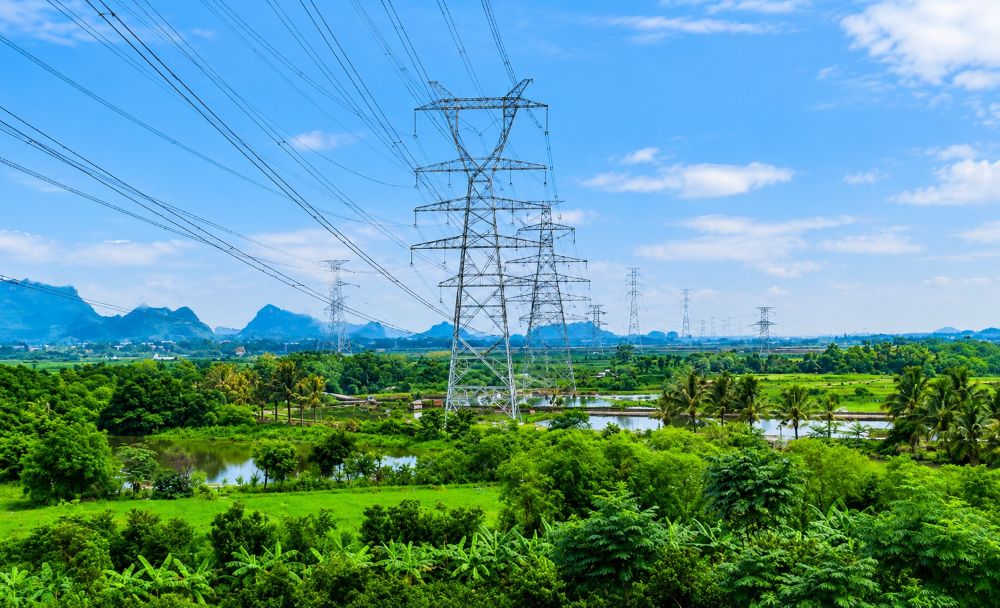

La finalización de todo el proyecto es importante en el contexto de la creciente demanda de electricidad en el norte. El proyecto contribuye a mejorar la fiabilidad del suministro eléctrico, aumentando la flexibilidad en la operación de los sistemas de transmisión de energía de 500kV y 220kV.
Al mismo tiempo, el proyecto ayuda a reducir el riesgo de sobrecarga en algunas líneas existentes, creando condiciones para la explotación eficiente de las fuentes de energía en el sistema.

Construcción de múltiples frentes en la fase final
Para llevar el proyecto a la meta, EVNNPT y NPMB se han centrado en dirigir a los contratistas para que movilicen al máximo mano de obra, vehículos, equipos y organicen la construcción simultáneamente en toda la ruta.
En el proceso de implementación, el proyecto encontró muchas dificultades, especialmente el trabajo de compensación, limpieza del sitio y ajuste de la ruta de acuerdo con las solicitudes de la localidad.
Muchas ubicaciones de líneas eléctricas que atraviesan áreas densamente pobladas, con viviendas, obras arquitectónicas y árboles ubicados en el corredor de la línea deben ser tratadas.
Con la dirección del Gobierno, el Ministerio de Industria y Comercio, el Comité Directivo Estatal para programas, obras y proyectos nacionales importantes y clave del sector energético y el Grupo de Electricidad de Vietnam, las dificultades y obstáculos del proyecto se han eliminado gradualmente.
La coordinación de ministerios, ramas, autoridades locales junto con los esfuerzos del inversor y las unidades participantes en la construcción han creado condiciones para que el proyecto se complete según el cronograma establecido.
En la fase final, las unidades de construcción organizaron muchos frentes de trabajo simultáneamente, completando continuamente los elementos restantes, garantizando la seguridad de las personas y el equipo.
Las unidades de consultoría de supervisión, consultoría de diseño, suministro de materiales y equipos junto con Ninh Binh Power Transmission y Hanoi Power Transmission coordinan el manejo de los problemas que surjan durante la construcción, aceptación y energización.

La finalización de la energización de todo el proyecto de línea eléctrica 500/220kV Nho Quan - Phu Ly - Thuong Tin contribuye a la implementación de la Planificación Eléctrica VIII, garantizando la seguridad energética nacional y satisfaciendo las necesidades del desarrollo socioeconómico.
Cuando se ponga en funcionamiento, la obra mejorará la capacidad de transmisión del sistema eléctrico nacional, fortalecerá la conexión a la red eléctrica de 500kV y, al mismo tiempo, mejorará el nivel de seguridad, estabilidad y fiabilidad del sistema eléctrico.
