Primer plano de la planta de tratamiento de residuos de 90 millones de dólares lenta durante más de 20 años en Thanh Hoa

QUÁCH DU |

Thanh Hóa - Después de más de 20 años de implementación, el proyecto de la planta de incineración de residuos para generar electricidad de 90 millones de dólares (en el barrio de Bỉm Sơn) aún no se ha podido completar después de muchas prórrogas.

Más de 20 años y aún no terminado

Según la investigación del periodista del periódico Lao Dong, el proyecto de la planta de incineración de residuos domésticos para generar electricidad en el barrio de Dong Son, antigua ciudad de Bim Son, ahora barrio de Bim Son, provincia de Thanh Hoa, recibió un certificado de incentivos a la inversión del Comité Popular Provincial de Thanh Hoa en 2004.

Hiện trạng thi công dự án nhà máy đốt rác thải sinh hoạt phát điện tại phường Bỉm Sơn, tỉnh Thanh Hóa. Ảnh: Quách Du
Estado actual de la construcción del proyecto de la planta de incineración de residuos domésticos para generar electricidad en el barrio de Bim Son, provincia de Thanh Hoa. Foto: Quach Du

Se espera que el proyecto resuelva por completo el problema de los residuos de la ciudad de Bỉm Sơn en el pasado y las áreas vecinas. Sin embargo, después de más de 20 años de implementación, después de muchas extensiones, el proyecto aún no se ha completado.

Anteriormente, el proyecto había sido transferido a muchos inversores. En 2017, el proyecto fue entregado a Tianyu Thanh Hoa Energy and Environment Co., Ltd. como inversor, con un área de uso de la tierra de más de 10 hectáreas.

Según el plan, la planta tiene una capacidad de tratamiento de 1.000 toneladas de residuos sólidos domésticos por día y noche, dividida en 2 fases. De las cuales, la fase 1 tiene una capacidad de 500 toneladas/día y noche y la fase 2 tiene una capacidad de 500 toneladas/día y noche. La inversión total de ambas fases es de aproximadamente 90 millones de dólares.

Para la fase 1, se esperaba que el proyecto comenzara en enero de 2018 y se completara y pusiera en funcionamiento en junio de 2019. Sin embargo, el inversor no cumplió con los compromisos iniciales y solicitó repetidamente una prórroga del plazo.

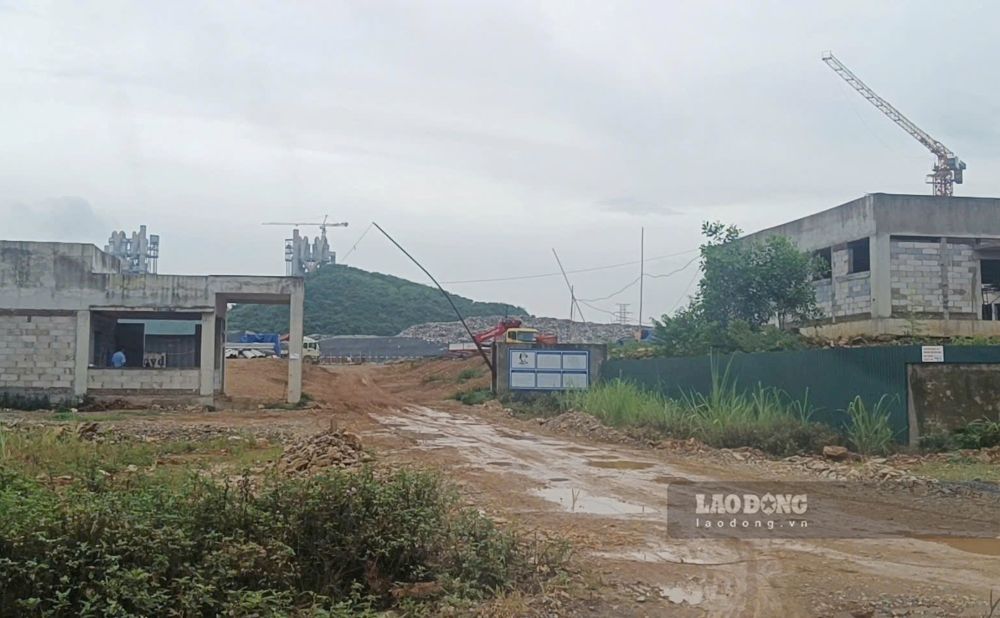

Dự án nhà máy xử lý rác ì ạch sau hơn 20 năm triển khai. Ảnh: Quách Du
Proyecto de planta de tratamiento de residuos lento después de más de 20 años de implementación. Foto: Quách Du

En una entrevista con el periodista del periódico Lao Dong, un representante del liderazgo del Comité Popular del barrio de Bim Son confirmó que el proyecto de la planta de tratamiento de residuos se está implementando muy lentamente. Hasta ahora, el proyecto ha sido extendido por quinta vez, pero aún no se ha completado.

En la quinta prórroga en agosto de 2025, el Comité Popular Provincial de Thanh Hoa solicitó al inversor que acelerara el progreso, completara y pusiera el proyecto en funcionamiento a más tardar en diciembre de 2026.

Aunque la decisión de prórroga ha especificado claramente el plazo de finalización, pero según el registro del reportero del periódico Lao Dong a finales de julio de 2026, el proyecto solo ha construido algunos elementos, incluidos los marcos de las casas y algunas obras auxiliares.

En el sitio de construcción, los trabajadores y la maquinaria todavía están construyendo los cimientos. La mayor parte del área del proyecto sigue siendo un terreno baldío, con materiales y equipos esparcidos por todas partes. Con el volumen de trabajo restante, el proyecto enfrenta una gran presión, es difícil completarse según el cronograma requerido por el Comité Popular Provincial de Thanh Hoa.

Vertedero sobrecargado, aguas residuales desbordándose

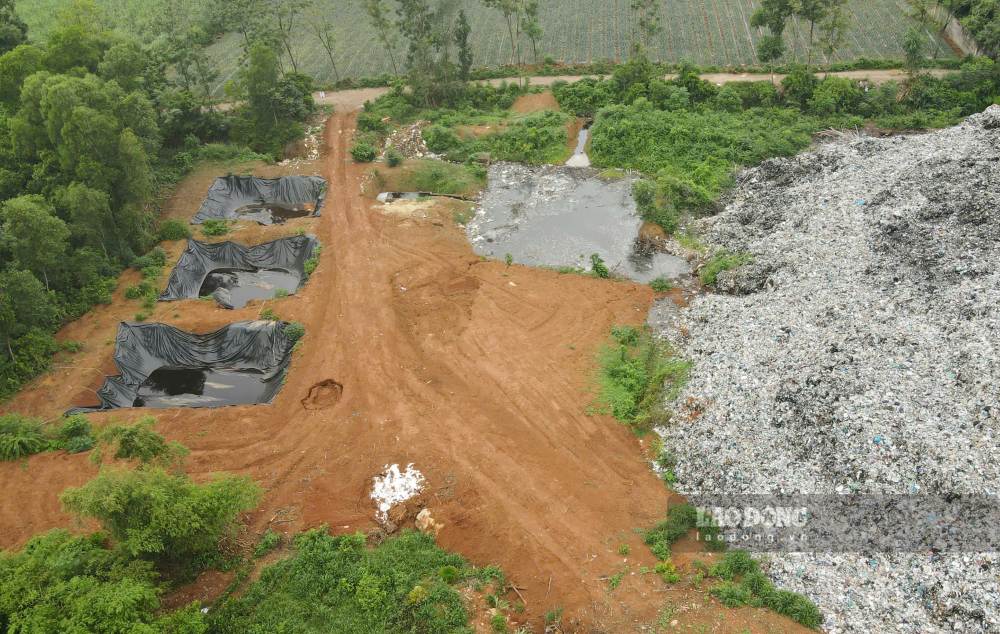

El retraso del proyecto durante un largo período de tiempo ha afectado en gran medida el trabajo de tratamiento de residuos en el vertedero de Núi Voi. Porque este vertedero está ubicado justo al lado del proyecto, ha estado sobrecargado durante muchos años y causa una grave contaminación ambiental.

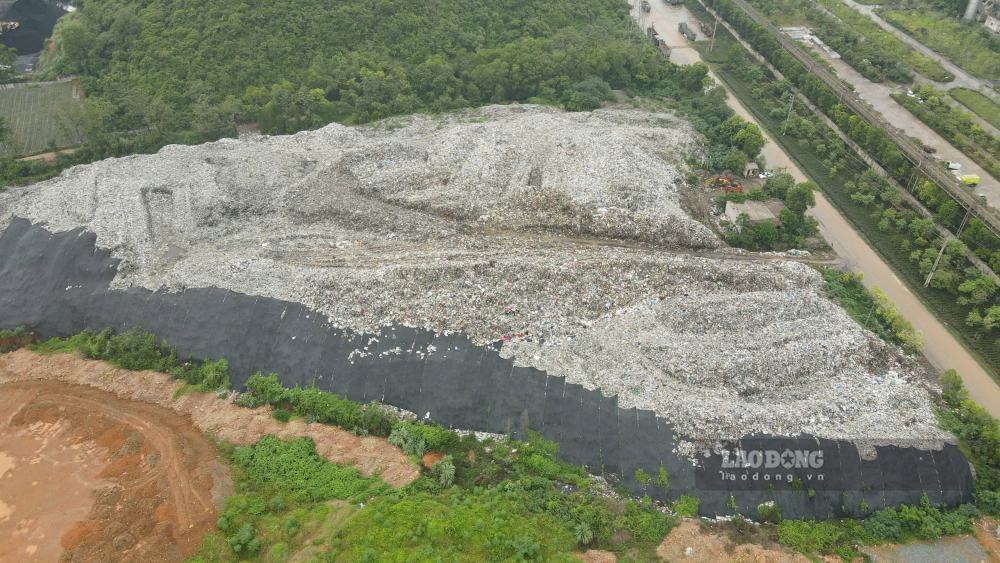

Bãi rác Núi Voi (ở phường Sầm Sơn, tỉnh Thanh Hóa) quá tải trong nhiều năm qua. Ảnh: Quách Du
El vertedero de Núi Voi (en el barrio de Bỉm Sơn, provincia de Thanh Hóa) ha estado sobrecargado durante muchos años. Foto: Quách Du

Según los residentes que viven cerca del vertedero de Núi Voi, el vertedero tiene una superficie de más de 3 hectáreas, opera desde la década de 2000. Después de décadas de recibir residuos, el vertedero se ha sobrecargado gravemente, los residuos se apilan en grandes bloques.

No solo hay un olor fétido y fuerte, sino que las aguas residuales negras del vertedero también fluyen directamente hacia el medio ambiente, los campos y los cultivos de la gente, lo que indigna a todos", dijo el Sr. Bui Van Hung (residente en el barrio de Bim Son).

Los registros reales del reportero del periódico Lao Dong muestran que la basura en el vertedero se apiló en muchas capas altas, mientras que los camiones de basura todavía entran y salen continuamente para tirar la basura.

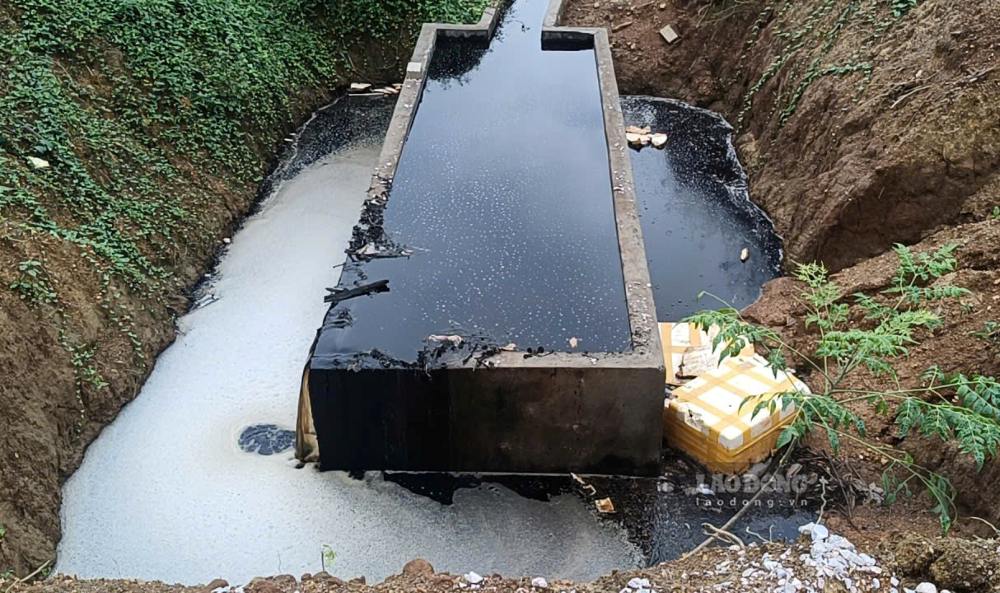

Nước thải đen kịt từ khu vực bãi rác chảy tràn ra hệ thống rãnh mương và đổ xuống khu vực đồng ruộng của người dân. Ảnh: Quách Du
Las aguas residuales negras de la zona del vertedero se desbordan hacia el sistema de zanjas y se vierten en los campos de la gente. Foto: Quach Du

En el sistema de zanjas alrededor del vertedero, las aguas residuales de color negro azabache fluyen hacia el medio ambiente. Para limitar esta situación, la unidad operadora del vertedero ha excavado muchos pozos de recolección de aguas residuales.

Sin embargo, según las observaciones, las aguas residuales negras del vertedero no fluyen hacia los pozos de recolección, sino que se desbordan hacia zanjas y canales y luego fluyen hacia los campos de la gente.

En esta zona, también ha aparecido la situación de que la basura se vierte por todas partes en las carreteras residenciales, en lugar de concentrarse en el área central del vertedero, afectando los viajes y la vida de los residentes locales.

QUÁCH DU
Noticias relacionadas

Lang Son busca inversores para una planta de tratamiento de residuos de alta tecnología de casi 156 mil millones de VND

|

Lang Son - La planta de tratamiento de residuos de alta tecnología tiene un capital total estimado de casi 156 mil millones de VND, construida en un terreno de 10 hectáreas en la comuna de Tuan Son.

La planta de tratamiento de residuos más grande de Thanh Hóa sigue lenta después de varios meses de suspensión de operaciones

|

Thanh Hóa - Desde principios de 2026 hasta ahora, la planta de tratamiento de residuos más grande de la provincia ha suspendido repetidamente la recepción de residuos para solucionar los problemas que surjan.

La planta de tratamiento de residuos de Phan Thiet aún no ha superado las violaciones ambientales

|

Lam Dong - La planta de tratamiento de residuos de Phan Thiet aún no ha superado las violaciones ambientales. Mientras que el acto de enterramiento ilegal de residuos está siendo investigado por la policía.

Planta de tratamiento suspendida, barrios de Da Lat inundados de residuos domésticos

|

Lam Dong - Después de 3 días de interrupción de la recolección debido a la suspensión de operaciones de la planta de tratamiento, los residuos en el centro de Da Lat se acumulan, huelen mal y causan una grave contaminación.

Hacer tarjetas de identificación para niños menores de 6 años junto con el registro de nacimiento y residencia permanente

|

La emisión de tarjetas de identificación para niños menores de 6 años a partir del 1 de septiembre en el proceso de interconexión del grupo de procedimientos de registro de nacimiento, residencia permanente y emisión de tarjetas de seguro médico.

El supertifón Dolphin mantiene su nivel máximo, prediciendo una trayectoria directamente hacia el este de Asia

|

El supertifón Dolphin mantiene su máxima fuerza, se recomienda a muchas áreas de Asia Oriental que sigan de cerca la evolución.

El precio del oro contrarresta la presión de toma de ganancias, apuntando a un gran avance después de 5 meses

|

El precio del oro se dirige al primer mes de aumento desde febrero gracias a que la Fed mantuvo las tasas de interés sin cambios, mientras que el petróleo y muchos metales preciosos cayeron simultáneamente.

Pronóstico de tormentas eléctricas hoy, en algunos lugares lluvia muy fuerte de más de 100 mm

|

El día y la noche del 31 de julio, se pronostica que el norte, Thanh Hoa y Nghe An tendrán chubascos y tormentas eléctricas dispersas con precipitaciones de 10-35 mm, localmente habrá lugares con lluvias fuertes a muy fuertes de más de 100 mm.

Lang Son busca inversores para una planta de tratamiento de residuos de alta tecnología de casi 156 mil millones de VND

Khánh Linh |

Lang Son - La planta de tratamiento de residuos de alta tecnología tiene un capital total estimado de casi 156 mil millones de VND, construida en un terreno de 10 hectáreas en la comuna de Tuan Son.

La planta de tratamiento de residuos más grande de Thanh Hóa sigue lenta después de varios meses de suspensión de operaciones

QUÁCH DU |

Thanh Hóa - Desde principios de 2026 hasta ahora, la planta de tratamiento de residuos más grande de la provincia ha suspendido repetidamente la recepción de residuos para solucionar los problemas que surjan.

La planta de tratamiento de residuos de Phan Thiet aún no ha superado las violaciones ambientales

Duy Tuấn |

Lam Dong - La planta de tratamiento de residuos de Phan Thiet aún no ha superado las violaciones ambientales. Mientras que el acto de enterramiento ilegal de residuos está siendo investigado por la policía.

Planta de tratamiento suspendida, barrios de Da Lat inundados de residuos domésticos

Hải Đường |

Lam Dong - Después de 3 días de interrupción de la recolección debido a la suspensión de operaciones de la planta de tratamiento, los residuos en el centro de Da Lat se acumulan, huelen mal y causan una grave contaminación.
