Solo faltan unos meses para entrar en la temporada alta de lluvias y tormentas de 2026, pero el incidente de rotura parcial de la presa en la central hidroeléctrica de Bac Khe 1, comuna de Tan Tien, provincia de Lang Son, ocurrido desde octubre de 2025 hasta ahora, aún no se ha solucionado por completo.

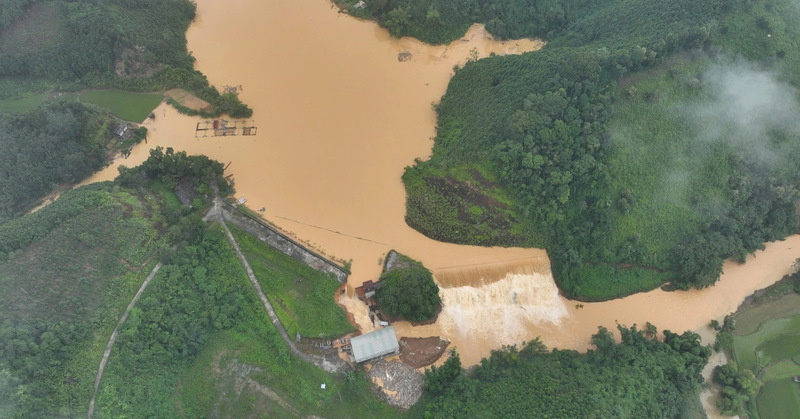

En la tarde del 7 de octubre de 2025, las fuertes lluvias prolongadas hicieron que el caudal de agua que fluía hacia el embalse hidroeléctrico de Bac Khe 1 aumentara repentinamente a aproximadamente 1,572 m3/s. La gran presión del agua provocó la rotura de una parte de la estructura de hormigón del área de la presa, causando daños a la casa de operaciones, el sistema de control central y algunos equipos eléctricos.
En el área del hombro de la presa apareció un socavón de unos 4-5 m de ancho y unos 3 m de profundidad; la sala de control central se derrumbó, muchos equipos quedaron inundados y gravemente dañados.
Afortunadamente, casi 800 personas en la zona afectada fueron reubicadas a tiempo, por lo que no hubo víctimas.
Tras el incidente, el Comité Popular Provincial de Lạng Sơn ordenó una respuesta de emergencia; el Departamento de Industria y Comercio se coordinó con las agencias pertinentes para inspeccionar el lugar e instar al inversor a implementar medidas para garantizar la seguridad.

La inspección sorpresa de seguridad de la presa se lleva a cabo después de la Decisión No. 2253/QD-UBND de fecha 16 de octubre de 2025.
Los resultados de la inspección completada en noviembre de 2025 recomiendan construir hormigón adicional, ampliar el ancho del aliviadero a 260 m y, al mismo tiempo, ampliar el tramo del canal frente al aliviadero según el diseño a 55 m para garantizar la capacidad de drenaje de inundaciones según la frecuencia de diseño, de acuerdo con el estado actual de la obra.
Sin embargo, a mediados de abril de 2026, el progreso de la reparación todavía se considera lento, sin cumplir con los requisitos.
En declaraciones a los periodistas, el Sr. Dinh Ky Giang, subdirector del Departamento de Industria y Comercio de la provincia de Lang Son, dijo que el incidente en la presa hidroeléctrica de Bac Khe 1 aún no se ha resuelto. Aunque el trabajo de inspección de seguridad de la presa se ha completado, hay informes y recomendaciones específicas, pero el despliegue de la reparación por parte de la unidad relacionada sigue siendo lento.
Según el Sr. Giang, las agencias funcionales han instado repetidamente y han seguido emitiendo documentos solicitando la adición de expedientes y la implementación de medidas urgentes para garantizar la seguridad de la presa antes de la temporada de lluvias e inundaciones.
No solo está atascado en los procedimientos, sino que el Departamento de Industria y Comercio también señaló que la organización de la implementación por parte del inversor todavía es torpe y carece de iniciativa; el trabajo de preparación de recursos financieros, recursos humanos y equipos para la reparación no ha cumplido con los requisitos del progreso.
En particular, según la evaluación de la agencia especializada, la obra se construyó sobre la base de los resultados de la evaluación del diseño básico de 2007 y la decisión de ajuste del diseño técnico de 2013 no cumple con las regulaciones de la ley sobre gestión de proyectos de inversión en construcción.
Se solicita al inversor que contrate a una unidad de consultoría independiente para reevaluar toda la calidad y el nivel de seguridad de la presa; elaborar un plan para garantizar la seguridad de la obra y la zona aguas abajo; y al mismo tiempo revisar y completar todos los documentos legales relacionados con la inversión, la construcción y la tierra.
A pesar de haber sido instado y solicitado repetidamente la adición, hasta ahora el inversor aún no ha presentado todos los documentos para que las agencias especializadas los revisen y evalúen.
En las invitaciones a trabajar e inspecciones reales, los representantes legales de la empresa no estuvieron presentes. Esto se identificó como una de las razones por las que la reparación del incidente se prolongó, mientras que la temporada de lluvias y tormentas se acercaba mucho.
La central hidroeléctrica de Bac Khe 1 es una pequeña central hidroeléctrica, con una capacidad de embalse de unos 4,8 millones de m3, una presa de tierra de 107 m de largo, una presa de aliviadero de hormigón de 260 m de largo, una altura máxima de 26,5 m y una capacidad instalada de 2,4 MW.
La fábrica está ubicada bastante aislada, a unos 400 metros de la ruta de transporte principal, por lo que el acceso y el manejo de incidentes en la etapa inicial enfrentan muchos obstáculos.
